揚黃泵站“換新”再出發

發表時間:2025-01-28

  □記者  孟硯岷

  室外白雪皚皚,寒風呼嘯,寧夏沙坡頭灌區七星渠灌域續建配套與現代化改造工程施工現場,卻涌動著火熱的建設浪潮。

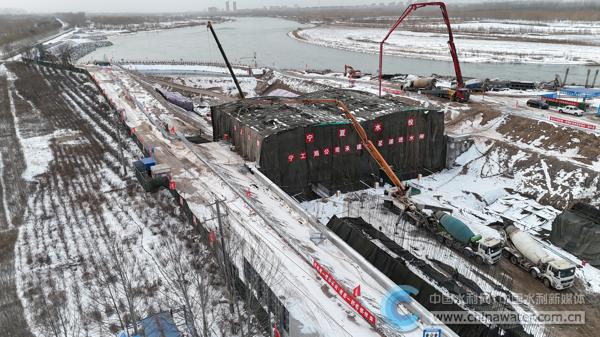

  10臺熱風機和3鍋爐暖風機開足馬力,帳篷里溫度達到15攝氏度,拌合骨料提前預熱,混凝土拌合站水溫保持在30到40攝氏度……1月26日下午6點,經過31個小時連續奮戰,七星渠進水閘閘墩澆筑1600立方米。至此,進水閘閘門上下游鋼筋綁扎和3200立方米混凝土澆筑全部完成。

  目前,七星渠進水閘改造72.07公里渠道砌護,395座渠系建筑物改造,57公里渠道巡護道路建設,已完工程在夏秋灌冬灌期間,高效運行。

  “七星渠進水閘水下工程計劃在3月底前完成,春灌前滿足通水條件。” 寧夏水利工程建設中心項目部經理楊春華介紹,春節期間,上百名項目管理人員和施工人員堅守工程一線,加快推進項目建設。

  在寧夏中部干旱帶核心區,隨著技術人員輕點鼠標,海子塘泵站機組空載試運行順利啟動,平穩有力的運轉聲不僅宣告著紅寺堡揚水支干渠支泵站改造工程項目通過關鍵節點,更為2025年春灌筑牢了堅實根基。

  紅寺堡揚水支干渠支泵站改造工程作為“十四五”規劃寧夏水安全保障的重點項目,涵蓋多個關鍵領域,包含全面更新5座泵站,砌護17.1公里支干渠,44.6公里支渠砌護,205座不同類型渠系建筑物等待配套改造。

  工程建設既是一場沖刺戰,也是一場決勝戰。為了確保工程質量,寧夏水利工程建設中心緊扣法人單位主責,堅持“關口前移,靠前服務”,項目組下沉一線,“面對面”溝通,“手把手”指導,加快新設備采購,制定進度任務和要求,積極解決設備供貨滯后、工程改造復雜等難題,全面推進項目建設。

  “工程最大的難點就是改造過程比較復雜,所有的工藝必須要建立在‘利舊’的基礎上進行施工,再加上有些設備需要后期采購,這就給如期完工增添了不少阻力?!爆F(xiàn)場項目部管理人員介紹,施工單位倒排工期,掛圖作戰,按照要求制定日進度計劃表,實施三班倒,為工程建設提檔增速。

  截至目前,紅寺堡揚水支干渠支泵站改造工程順利完成110千伏變電站翻建工程、副廠房土建翻建工程,以及7臺水泵機組安裝調試、電氣安裝調試等工程,完成項目建設預期目標。工程建成后將進一步夯實水利基礎設施,提升區域供水保障能力,改善農業灌溉條件,為當?shù)亟?jīng)濟發展注入源源不斷的水活力。

  來源:中國水利網站 2025年1月28日
