樂昌峽水利樞紐閘門安裝創奇跡
僅用55天完成5孔閘門安裝

2011-09-21

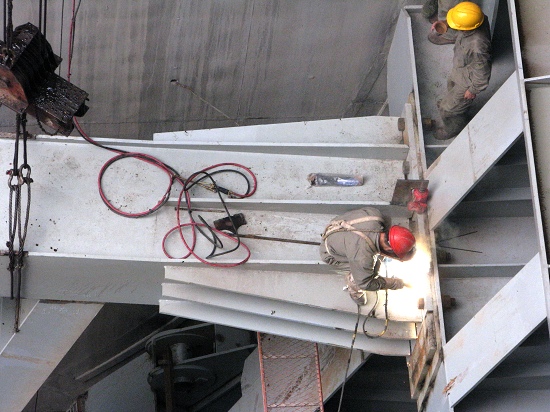

工人在認真焊接閘門

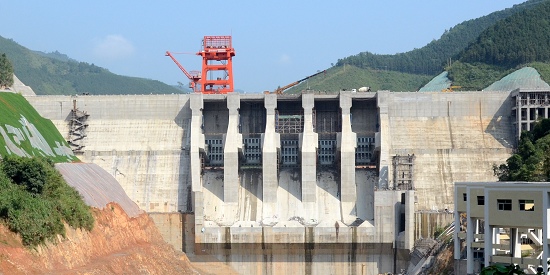

樂昌峽大壩全面

     中國水利網站訊 “如果按常態安裝,需要5個半月時間,我們通過施工方式、組織方式等方面的創新,只用了55天就完成了樂昌峽水利樞紐5孔閘門拼裝任務,創造了廣東水利建設史上的一個奇跡” 。廣東省源天工程公司(下稱源天公司)樂昌峽水利樞紐工程項目副經理黃漢泉在接受本報記者采訪時自豪地說。

    樂昌峽水利樞紐是廣東目前在建的最大水利項目,是樂昌市和韶關市的重要防洪工程,是珠江流域防洪規劃北江上游防洪工程體系的控制性水利樞紐。工程位于北江流域的一級支流——武江樂昌峽河段原塘角火車站舊址附近,距樂昌市約14公里。工程于2008年1月奠基,計劃于2012年全部完工。工程主要由攔河壩、地下廠房及引水系統、壩區公路等組成?値烊3.44億立方米,防洪庫容2.119億立方米。工程總投資約34.1億元。工程建成后,可將樂昌市區防洪標準由10年一遇提高到50年一遇;與湞江灣頭水利樞紐聯合調度,將韶關市區防洪標準由20年一遇提高到100年一遇。

大膽創新,首次將架橋機用于水電安裝

    2011年9月29日,是樂昌峽水利樞紐工程總指揮部確定的工程建設進度重要節點,大壩5孔閘門必須在此前安裝完畢。負責閘門安裝的廣東省源天工程公司,按照總指揮部的計劃,只有2個半月的安裝時間。

    據黃漢泉介紹:“如果按常態安裝,需要5個半月時間”

    如何打破常態,是確保按時完成安裝任務的關鍵。

    在樂昌峽水利樞紐,大壩上的金屬安裝施工面狹小、運輸困難是閘門安裝的最大難點。依靠傳統的大型吊機來施工,不但沒有足夠的場地來擺放設備,而且吊裝上百噸的閘門運轉不便、對位困難,效率低下,根本無法按計劃完成安裝任務。

    總指揮部經過多次研究、反復論證,最后決定采用架橋機的方式安裝閘門,這在廣東水電建設史上還是首次。

    “采用架橋機安裝,占地面積小,吊裝靈活,移動方便,可最大程度解決施工面狹小的問題,大大提高了安裝效率”,黃漢泉對記者解釋說。

    據源天公司樂昌峽水利樞紐項目部現場技術主管羅淼通介紹,采用架橋機,可從5孔閘門的兩端同時推進,工作面增加到2個,可成倍加快施工進度,一個工作面平均20天可安裝一孔閘門,這樣我們就用55天完成了樂昌峽水利樞紐大壩5空閘門的安裝任務。

    源天公司通過創新安裝方式,既解決施工面狹小的問題,又大大提高了安裝進度,確保按時完成任務。

  高效協調,金屬安裝與土建施工錯峰作業

    樂昌峽水利樞紐大壩土建施工和閘門安裝由不同的單位負責,而且存在同時交叉作業的情況。為了使彼此之間施工的相互影響降至最小,效率提到最高,總指揮部多次召開大壩土建施工和閘門安裝單位協調會,決定采用金屬安裝與土建施工錯峰作業。

    白天由源天公司鋪設架橋機進行閘門吊裝等重型設備安裝,而土建施工單位則重點做好閘門位置之外的大壩的施工。晚上,則由源天公司將架橋機移開,讓出通道給土建施工單位在閘門部位進行施工,而源天公司則重點做好電焊、液壓設備安裝等工作。從而使彼此之間的影響降到最低程度。

    廣東省水電二局股份有限公司(大壩施工單位)樂昌峽攔河壩項目副經理鄭明說,通過金屬安裝與土建施工錯峰作業,土建的施工進度和閘門的安裝進度都得到保障,實現雙贏。

    通過白天與晚上的錯峰作業,不但確保了閘門的安裝進度,而且也確保了實現整個工程的進度和目標。

 精心組織,閘門在制造工廠預拼裝

    為了按時完成安裝任務,工程指揮部和源天公司通過精心組織,采取了許多可以加快閘門安裝進度的辦法和措施。

    據羅淼通介紹,在閘門出廠之前,工程技術人員就對閘門進行預拼裝,把許多準備工作做在前,能在工廠里做的事情,就在工廠里完成,決不帶到現場去,從而減少在現場的安裝環節和安裝時間,提高工作效率。

    在閘門安裝前,源天公司就精心編印了《廣東省樂昌峽水利樞紐工程溢洪道金屬結構吊裝方案》,就閘門安裝組織架構、人員安排、安裝程序、進度控制等作了詳細安排。并組織參建人員進行學習,熟悉相關內容,做到每件工作都心中有數,了如指掌。

    另外,總指揮部針對施工任務重、工期緊張、施工場地狹小、交叉作業繁多、吊裝難度大、汛期安裝風險高等不利因素,多次召開多方協調會,倒排施工計劃,按照“橫到邊、縱到底、不留空白、不留死角”的總體要求,將施工任務細化到每一天。

    通過一系列的創新,源天公司從2011年7月15日開始安裝第一塊閘門開始,到9月7日5孔閘門全部安裝完成,僅用了55天,創造了廣東水利建設史上的一個奇跡。

    據廣東省水利廳副廳長、樂昌峽水利樞紐工程建設總指揮呂英明介紹,閘門安裝不能有一點馬虎!耙粋是門槽軌道的安裝,要求精度很高,稍為偏一點,閘門上升、開啟是開不了的。第二個難點是閘門的安裝。吊裝很困難,一個閘門有250多噸重,在上面要拼裝、焊接、調試等等,要花很大功夫”。

    樂昌峽水利樞紐閘門的安裝,充分證明廣東水利隊伍是一支能打硬仗、善打硬仗的隊伍。



粵水軒


  相關新聞:





最新更新



圖片報道


主辦:中國水利報社 設計制作/維護管理:北京激浪網絡科技有限公司 版權所有 不得復制或建立鏡像
投稿信箱:abc@chinawater.com.cn 編輯部電話:010-63205285,010-62980955 業務聯系:010-63205284

京ICP備05057569號  京公網安備110102002781號
