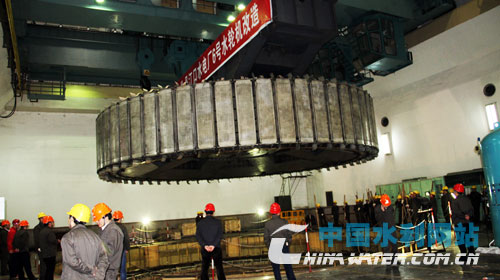

丹江口水電廠6號水輪機改造工程轉子回裝場面
中國水利網站3月21日訊 3月21日,丹江口水力發電廠6號水輪機改造工程、重達490噸的轉子在兩臺行車的同步運行下,平穩地落入6號基坑中,它標志著6號水輪機改造工程的重要部件轉子回裝到位。
丹江口水電廠6號水輪機設備改造工程是南水北調中線水源丹江口大壩加高工程的組成部分。該工程項目包括2臺發電機改造、5臺水輪機改造、1臺變壓器改造、6臺調速器改造以及相應的輔助設備改造等。該工程于2007年10月30日開工,目前已經完成5號發電機、4號發電機、4號水輪機等7個分部工程。
此次丹江口水電廠6號機組改造,也是電廠南水北調中線水源丹江口大壩加高工程最后1臺機組改造項目。該工程于2012年9月25日正式開工,計劃2013年3月31日完成,總工期187天。包括機組舊設備拆除和水輪機、發電機部分及其配套輔助設施的改造。
為圓滿完成丹江口水電廠6號水輪機組改造工程,該廠電一、電二、機修等主攻分場職工密切配合,科學施工,堅持“安全、質量、進度、文明、低耗五統一”的原則,不斷加快施工進度。西北公司監理中心技術人員跟班作業,嚴把工程質量關。電廠相關領導及安全部門負責同志深入施工現場指導工作,及時解決施工中存在的問題,確保了6號機組改造任務的順利進行。
來源:中國水利網站 2013年3月21日
