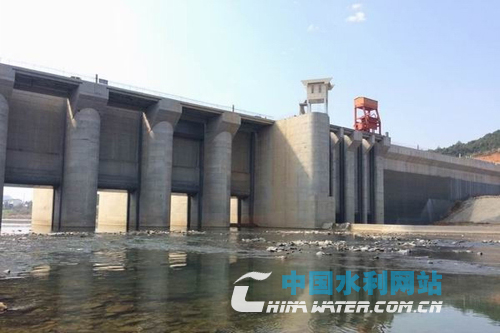

中國水利網站7月22日訊(特約記者 汪濤)當前,全國172項節水供水重大水利工程之一的江西省浯溪口水利樞紐工程在完成大壩主體工程的基礎上,加快推進庫區移民安置、專項設施復建、皖贛鐵路改線、洪水管理指揮調度中心等項目建設,力爭早日發揮工程防洪、供水、發電等效益。

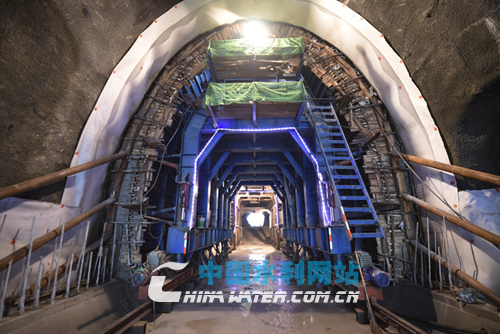

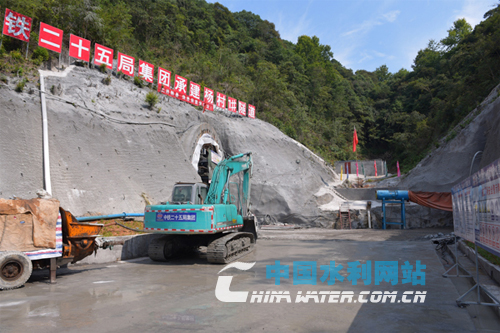

加快浯溪口庫區移民安置工作進程,全面完成庫區受淹沒影響的土地和房屋的征收,庫區抬田工程項目完成80%,隱清三級公路和魚類增殖站建設全面完成。今年年底所有安置點開工建房并啟動配套基礎設施建設。加快皖贛鐵路改線實施進度,投資已突破1億元,完成路基土石方30萬立方米。開工建設昌江特大橋、楊春江大橋、峙灘特大橋、峙灘1號大橋,峙灘2號大橋、蘆家特大橋、清溪中橋,峙灘中橋、陳家棚3號中橋等9座橋梁,完成樁基495根、承臺17個、墩身5個。涵洞工程開工11座,完成3座,合計完成112.5橫延米。隧道工程開工8座,上臺階累計開挖435.7米,仰拱累計開挖122.9米,今年年底前完成線下工程,2018年完成線上工程。加快景德鎮市洪水指揮調度中心建設,大樓土建和外裝已完成,正在進行內裝和智能化建設,力爭年底投入使用。加快浯溪口電廠運行進程,全面完成并網線路和接入系統的建設,啟動專門管理隊伍的招投標,辦理電廠所需各項征照和上網電價的審批,加強對運行隊伍的培訓,確保電廠運行進入正常軌道。
來源:中國水利網站 2017年7月22日
