浯溪口水利樞紐工程建設進入攻堅階段

2014-11-13

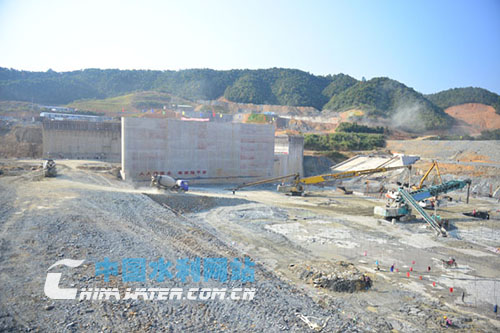

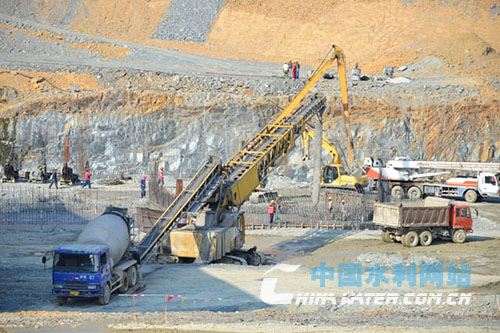

施工現場

  中國水利網站11月13日訊 初冬時節,瓷都景德鎮的北部山區,在蜿蜒曲折的昌江干流上,浯溪口水利樞紐工程大壩正在緊張施工。工地上眾多大型施工車輛來往穿梭,機器設備的轟鳴聲打破了鄉村的寧靜,大批的施工人員在各自崗位上辛勤工作著。這座景德鎮有史以來最大的水利工程已進入了大壩施工關鍵性的攻堅階段。

  據了解,截至目前,浯溪口水利樞紐大壩土建工程完成投資1.85億元,約占計劃總投資的40%,完成土石方開挖72.6萬立方米,混凝土澆筑量17.1萬立方米,鋼筋制安2312噸,固結灌漿8191米。右岸混凝土重力壩段、廠房及安裝間壩段、表孔溢流壩段、左岸混凝土重力壩段土石方開挖均已全部完成。低孔溢流壩段完成土石方開挖8.6萬立方米,完成混凝土澆筑6664立方米,占該壩段總量的9%。右岸上壩公路完成全部的土石方開挖,左岸廠區公路、疏浚護岸完成土石方開挖 4.29萬立方米。

  根據目前的施工進度,明年汛期到來前將完成低孔溢流壩護坦、右導墻,壩體混凝土澆筑至46.9米高程,右岸非溢流壩段澆筑至50.0米高程,左岸非溢流壩段澆筑至48.0米高程,廠房壩段完成檢修門及臨時門安裝,具備擋水條件。

  來源:中國水利網站 2014年11月13日

汪濤 陳培堅
責任編輯:段玲玲


相關新聞:





最新更新



圖片報道


主辦:中國水利報社 設計制作/維護管理:北京激浪網絡科技有限公司 版權所有 不得復制或建立鏡像
投稿信箱:abc@chinawater.com.cn 編輯部電話:010-63205285,010-62980955 業務聯系:010-63205284

京ICP備11042313號    京公網安備11010802008513號
