中國水利網站6月14日訊 (通訊員 汪濤)6月13日,從江西省浯溪口水利樞紐工程建設現場了解到,浯溪口大壩主體工程掃尾、移民搬遷安置、庫區抬田、通訊設施復建、隱清線三級公路拓寬改造、庫區涉及的皖贛鐵路改線、洪水管理指揮調度中心大樓建設等各項工作進展順利,項目累計完成投資約23.88億元,占總投資的76.63%。根據工程實際安排,今年計劃完成投資8.2億元。

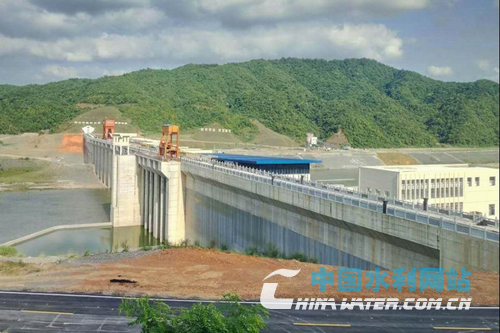

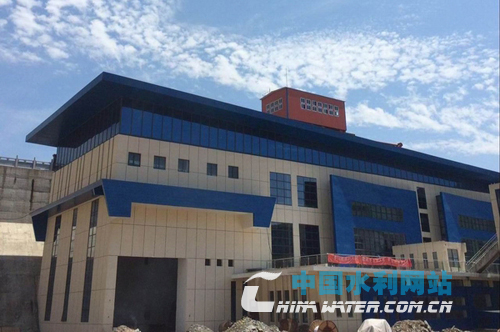

目前,浯溪口水利樞紐大壩土建工程基本完成,正在進行閘門、啟閉機調試,防滲涂料施工,發電廠房裝修以及開挖堤段的生態修復等工作。機電工程3臺大型水輪發電機組已經安裝完成,電氣部分完成80%,已進入電纜鋪設階段。在庫區2個移民重點鄉鎮中蛟潭鎮完成移民安置任務的96%,峙灘鎮完成85%。31個移民安置點均已開工建設,大部分安置點初具雛形。抬田工程已動工8個片區,面積約1200畝。隱清三級公路復建工程完成了隱山至梅溪段、清溪段的施工任務。電信、移動、聯通等通訊設施恢復改建工程完成90%。庫區20.6公里皖贛鐵路改線工程移民征地拆遷工作基本完成,主要橋梁、隧道、路基都已開工建設,完成投資7900萬元。景德鎮市洪水管理指揮調度中心大樓主體工程基本完工,正在進行內裝及網絡智能化建設。
來源:中國水利網站 2017年6月14日
